Строительно-монтажные работы выполняются подрядной организацией ООО «ЭКО-БЛОК № 345».
Строительная готовность объекта составляет 21,7%.
Стоимость строительства составляет 1 946 млн рублей.

⁠На текущую дату на объекте выполняются следующие виды работ:
- БМО с навесом – демонтаж опалубки плиты пола, монтаж металлоконструкций;
- пруд-накопитель № 1 – обратная засыпка грунта по дну пруда до проектной отметки;
- усреднитель – обратная засыпка песком с последующим уплотнением ручными трамбовками, монтаж опалубки внутри резервуаров под плиту покрытия;
- в здании АБК – монтаж перегородок, устройство фасада, устройство оклеечной гидроизоляции кровли;

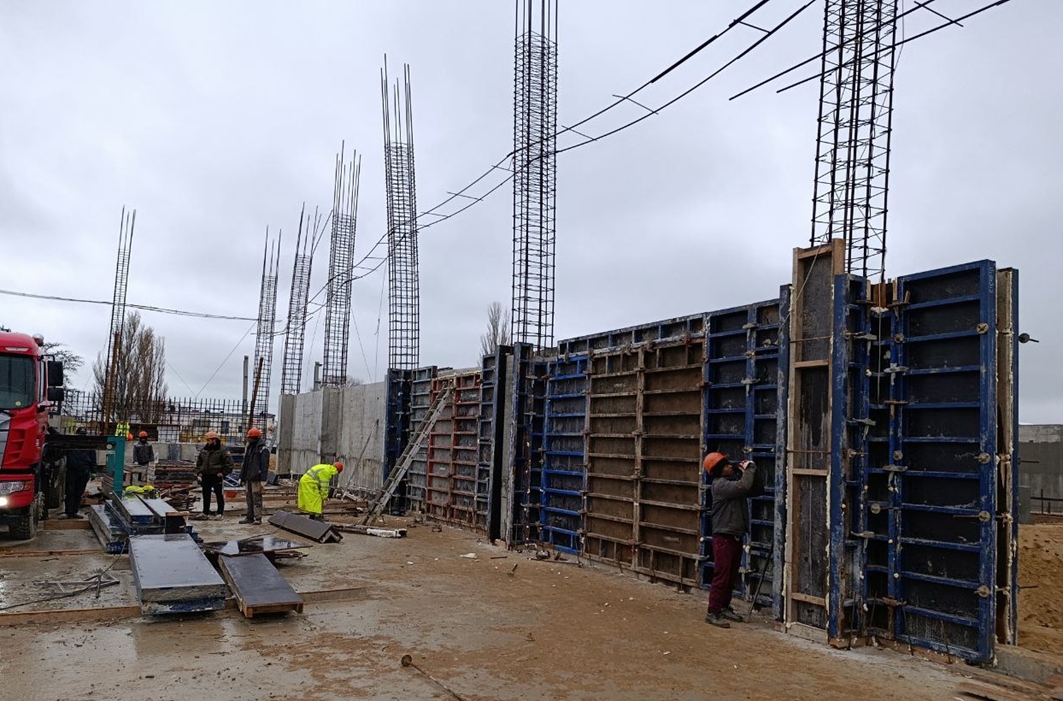

- производится армирование стен, монтаж опалубки аэротенка;
- в технологическом корпусе – гидроизоляция колонн ФМ-1, обратная засыпка песком колонн ФМ-2;
- на вторичном отстойнике выполняется водопонижение двумя контурами иглофильтров, разработка котлована, устройство открытого водопонижения.

Объект реализуется в рамках государственной программы Российской Федерации «Социально-экономическое развитие Республики Крым и г. Севастополя».

Завершение работ планируется в 4 квартале 2026 года.
